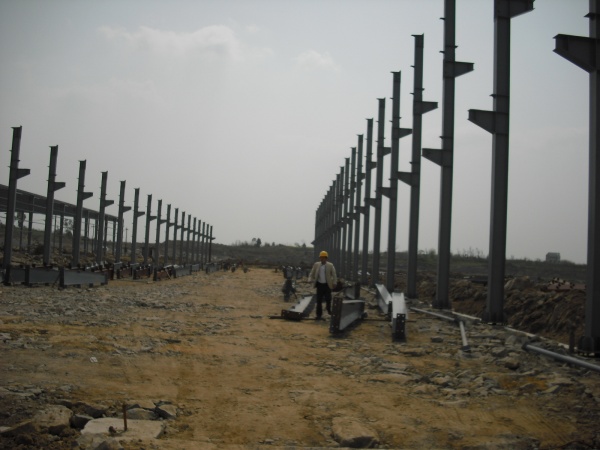

钢结构安装工程首要就是安装钢柱及柱间支撑(特殊除外),安装钢柱及柱间支撑前应保证技术、材料、工具及作业条件都能符合钢结构安装的要求,才能保证后期钢结构安装的进度及质量问题。
一、钢结构安装钢柱及柱间支撑的技术准备
1.编制钢结构安装工程专项施工方案,主要要内容包括:此钢结构安装工程的概况(包括特点、难点与对策〕、钢结构施工组织与部署、施工准备工作计划.分项安装工艺.施工进度计划.施工砚场平面布置图、资源计划(劳动力、机械设备、材料和构件供应计划.工期保证措施、质量保证措施、安全措施、环境保护措施等)。
2.在编写钢结构安装方案时,应考虑钢结构工程所在地的气候条件,尤其是台风,雨雪情况.便于在工期允许的情况下.避开冬雨季施工在工期不允许的情况下,应做好冬雨季钢结构安装方案保证工程质量.
3.所编制的钢结构安装方案应受控于总体施工组织设计的各项要求
4.高强度螺栓及摩擦面的抗滑移系数应进行实验
5.编制钢结构施工焊接专项方案〔含焊接工艺评定),测量专项方案
二、钢结构安装钢柱及柱间支撑的材料准备
1.主要材料:钢柱及柱间支撑等,应有产品质量合格证明文件,包括钢材、焊接材料、涂装材料.高强度螺栓、焊钉及瓷环等产品质量合格证明文件,按规定和设计要求进行的复验
2.配套材料普通螺栓,切割用气体、脚手架、爬梯、护栏、道木、钢垫板等,应其有产品质量证明文件
三、钢结构安装钢柱及柱间支撑的机具设备准备

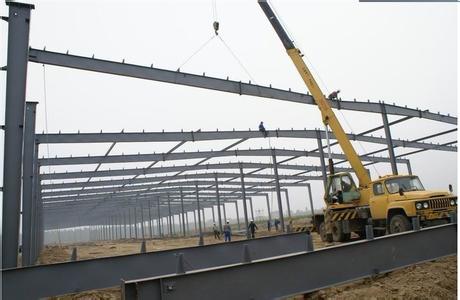

1.起重设备:起重吊饥.卷扬机、钢丝绳、倒链、千斤顶、路基箱,滑轮,拉索等,应定期进行检查,确保吊装安全。
2.测量器具:全站仪、激光铅直仪、反射接受仪、经纬仪、经纬仪弯管日镜、水准仪、塔尺、水平尺、钢尺、拉力计、样冲、钢针、磁力线坠、墨斗等工具,所有侧量用的器具应进行标定,并在使用有效期内。
3.焊接设备及检侧仪器:电焊机、配电箱.焊条烘干箱、保温简、空压机、切割设备,碳弧气刨、超声波探伤仪、磁粉探伤仪.焊缝量规等。
4.主要器具:力矩扳手、电动扳手、普通扳手、电动钢刷、砂轮机、撬棍、大小锤,冲钉、风绳等。
四、钢结构安装钢柱及柱间支撑的作业条件检查
基础工程已完成或一批基础〔不少于能形成空间刚度单元的柱基基础)已进行基础检验和交接验收,并符合下列规定:
1.基础混凝土强度达到设计要求
2.基础周围回填夯实完华
3.预埋件的轴线、标高、平整度及杯口的底部标高等,应符合设计要求
4.基础的轴线(行列线)标志和标高基准点准确.齐全
5.钢构件按顺序配套己运至钢结构安装现场.并经复验合格
6.机具设备已到位
